Подрядчик практически завершил первый этап масштабного проекта по газификации четырех районов Вологодчины. Проложены все 118 километров газопровода от Шекснинского района до города Кириллов, построена газораспределительная станция. Сроки и дальнейшие перспективы газификации муниципалитетов Губернатор области Олег Кувшинников оценил сегодня в рамках рабочего визита в Кирилловский район.
На сегодняшний день готовность объекта составляет 85%. Здесь трудится более 300 человек. Ведется пусконаладка оборудования, впереди сезонные работы: рекультивация, укладка дорожек, плит, установка заборов вокруг ГРС.

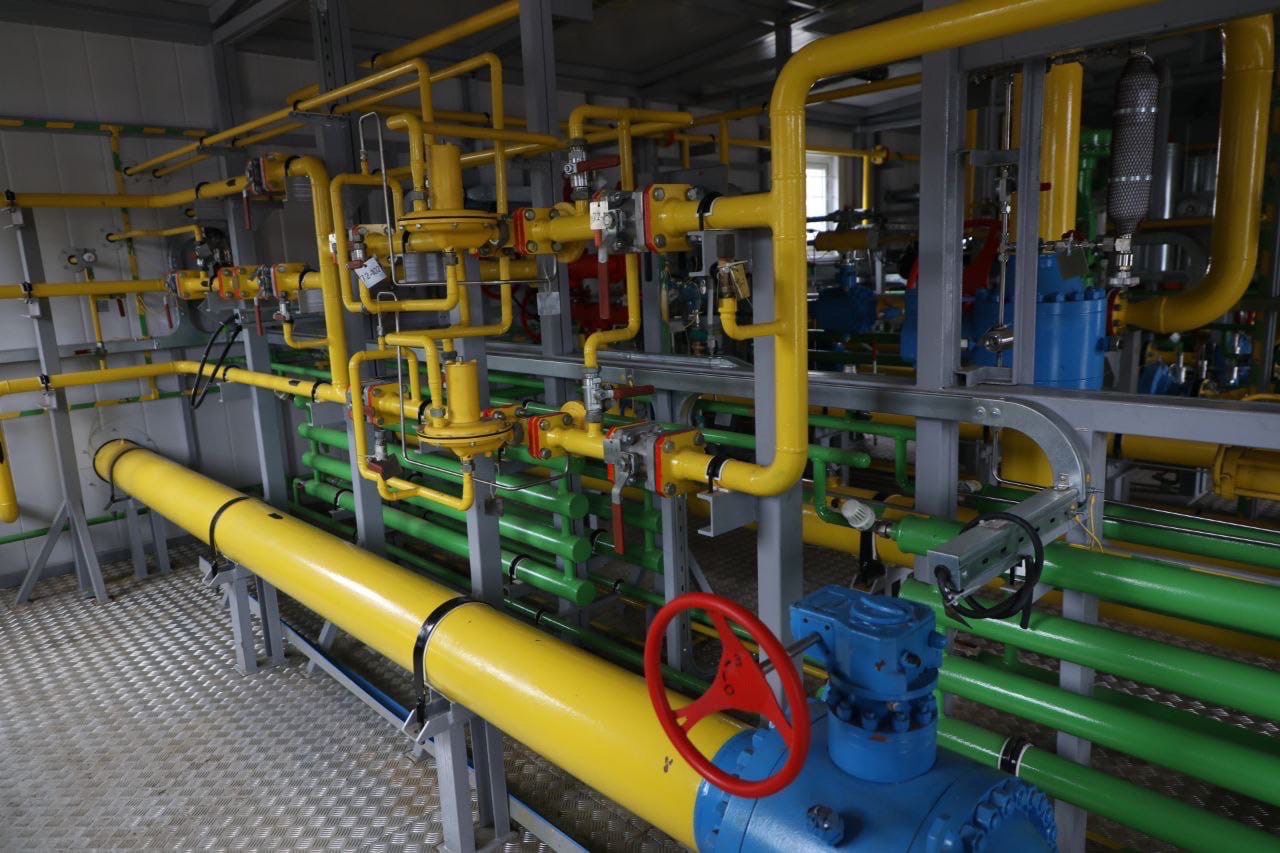

«Готовность ГРС составляет практически 100%. Ее пропускная способность – 40 тысяч кубометров газа в час. Она необходима для распределения подачи на объекты магистрального газа. Он с магистрального газопровода идет где-то 54 кг, на самой ГРС идет очистка, понижение давления. И дальше он идет до газораспределительного городского пункта. Там также уже идет понижение давления. В плитах в домах потребителей вес газа составляет 0,3 кг», - отметил представитель подрядной организации Алексей Печилин.
Завершение работ по строительству планируется летом, затем начнется пуск газа в тестовом режиме. В завершающей стадии и первый этап строительства газораспределительных сетей города Кириллова. Уже проложено 15 километров. Остальные – 15 километров – планируется начать строить в этом году. Таким образом, до конца года подключиться к природному газу смогут порядка 1000 домовладений Кириллова.
«Строителям приходилось трудиться в непростых условиях: болотистая местность, дожди. Невозможно было проехать даже до места работ. Несмотря на нелегкие условия с задачей справились. Проект строительства газопровода-отвода и ГРС к городам Кириллов – Белозерск – Липин Бор – Вытегра достаточно масштабный. Благодарю компанию «Газпром», депутатов Государственной Думы от Вологодской области за поддержку, – отметил Олег Кувшинников. – Следующим этапом нам необходимо начать строительство газопровода до Белозерска, а это порядка 50 километров. Проект уже прошел Главгосэкспертизу, так как частично расположен на особо охраняемой природной территории «Национальный парк «Русский Север». Летом начнутся конкурсные процедуры на выбор подрядчика».
Жители Белозерского района получат в свои дома газ до конца 2022 года. Также сейчас началось строительство газопровода в Вашкинский район – ведутся подготовительные работы. На втором этапе масштабного инвестиционного проекта будет построено более 50 километров и газораспределительная станция «Липин Бор». Параллельно ведется подготовка к строительству межпоселковых и распределительных газопроводов.
После этого ветка пойдет в Вытегорский район. Благодаря строительству более 130 километров газопровода голубое топливо появится в домах уже в конце 2023 года. Полностью весь проект предполагает строительство более 400 километров трубы, которая выйдет на границу с Карелией. Подробная информация о перспективах газификации конкретных населенных пунктов Вологодчины размещена на интерактивной карте на сайте ПАО «Газпром».
Одновременно с газификацией депутаты партии «Единая Россия» прорабатывают вопрос о сокращении стоимости подключения газа к жилым домам. Сейчас для некоторых семей сумма является неподъемной.
«Десять лет назад стоимость подключения газа к жилым домам стоила в разы дороже, чем сейчас. Сегодня цена составляет примерно 120-130 тысяч рублей. Для некоторых граждан сумма является достаточно большой. Мы, депутаты «Единой России», предложили, чтобы часть россиян на льготных условиях могли подключить газ. Внутренние сети – это отдельная история будет, а вот обеспечить последнюю милю к дому нам нужно помочь. Сейчас мы направили законопроект Правительству и Президенту РФ. Очень надеемся, что эти инициативы примут», - рассказал депутат Государственной Думы Алексей Канаев.
